为民族工业造"芯"
亲朋游戏中心资讯 |前方快报:美国Star Peak一期地热电站调试顺利进行
颁布日期:2022-05-17
据来自美国内华达Star Peak一期地热电站调试现场的汇报,继上周蒸汽膨胀发电机组KES3000顺利实现调试后,本地功夫5月14日,电站第一台ORC膨胀发电机组KE5200也顺利实现调试、并入厂内电网。
电站全景图
通常情况下,电站都要比及表网倒送电后才具备调试前提,但Star Peak一期电站调试团队在汤总现场领导下,斗胆创新,首先调试蒸汽膨胀发电机,在实现调试后,实现了由蒸汽膨胀发电机出产电力,进入厂内孤网运行的指标。电厂内使用的电力全数由蒸汽膨胀发电机组出产,为调试ORC膨胀发电机组创造出必要前提。在电网倒送电之前,完玉成数的发电机组调试,一旦电网公司起头倒送电,电站险些能够第一功夫实现COD,大大缩短了调试功夫。这又是一项极有价值的创新。

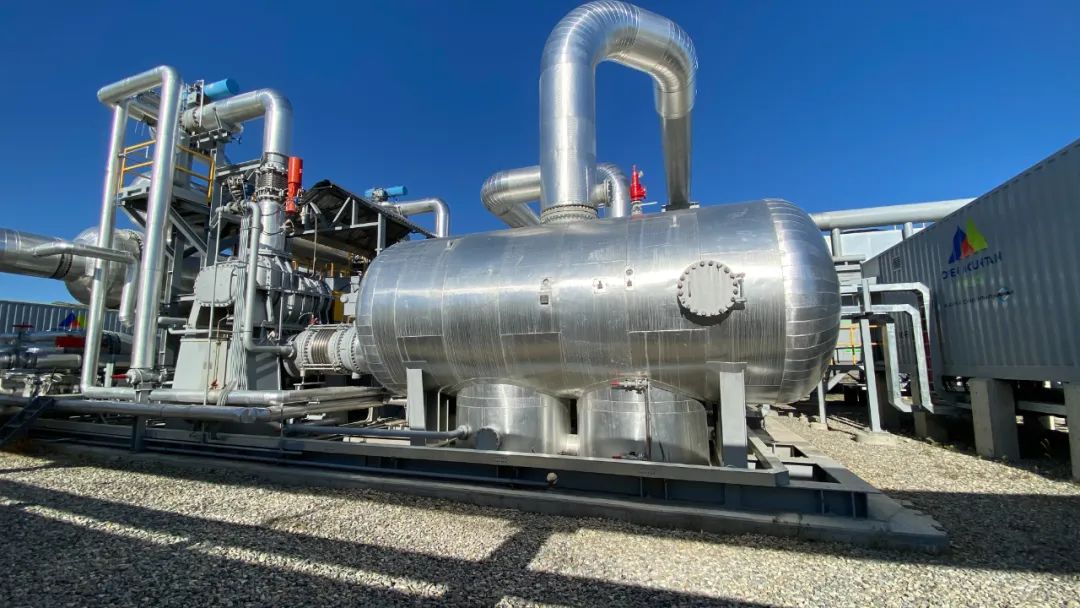

蒸汽膨胀发电机组
KE5200 ORC膨胀发电机组
机组运行数据
目前,内华达电网公司NV Energy在进行电网、变电站的测试,预计在6月份实现“倒送电”。电站调试团队即将起头对余下的机组进行调试。一旦实现倒送电,Star Peak一期电站将立即实现COD,凭据目前的进度情况,Star Peak一期电站有望在六月份实现COD
